Light:Guard testa com sucesso a marcação noturna sob demanda (ADL) na Dinamarca

17.09.2026

Devido à introdução planejada da marcação noturna sob demanda (BNK) na Dinamarca, um projeto piloto foi realizado no parque eólico Sønder Bork. Junto com as autoridades dinamarquesas e o operador, o objetivo era mostrar como o BNK poderia ser sob a legislação dinamarquesa.

A Light:Guard GmbH inaugurou um novo prédio na dinamarquesa Parque eólico Sønder Bork, um projeto piloto para marcação noturna controlada pela demanda (BNK). Durante um período de seis meses, o sistema light:guard registrou Detectou objetos voadores de forma confiável e documentou com que frequência o obstáculo acende. teria sido eliminado sob o atual quadro dinamarquês . A avaliação mostra um tempo teórico de desligamento de 97,4% em 98,7% de disponibilidade do sistema.

O BNK reduz o piscar de turbinas eólicas ao mínimo. Para isso, o sistema monitora o espaço aéreo ao redor um parque eólico. Quando um objeto voador se aproxima, aumenta a supressão do Luzes acesas e a luz vermelha pisca como antes.

Na Dinamarca, a lei que regula o Desligamento baseado em necessidades da iluminação de obstáculos em turbinas eólicas ainda em fase de projeto. Portanto, o projeto foi inicialmente operava exclusivamente no modo de relatório. A iluminação das cinco turbinas permaneceu Ligado, o desligamento foi simulado virtualmente.

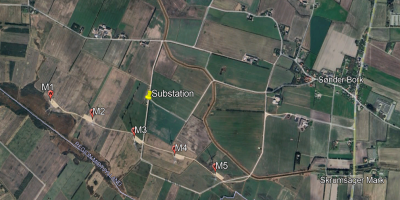

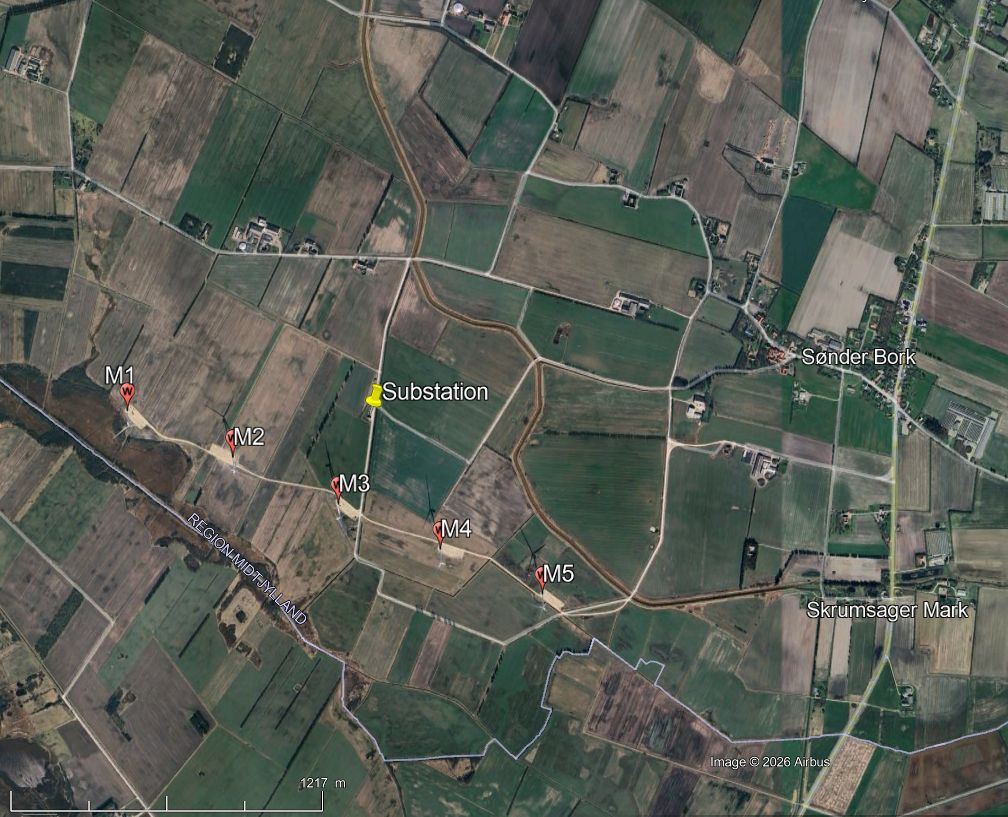

Para esse fim, o Light:Guard instalou um Luz: Receptor de guarda (LGR) que captura sinais de transponder de objetos voadores. Enquanto os receptores em parques eólicos alemães geralmente estão localizados entre 80 e 175 metros altura acima do solo, o receptor em Sønder Bork só podia ser instalado em nível do solo. A antena foi instalada do lado externo da estação de transferência a cerca de cinco metros de altura. De acordo com o estado atual do conhecimento, Esta é a instalação de receptor mais baixa para BNK em um único Parque eólico mundial.

Os requisitos dinamarqueses estão estabelecidos em detecção de objetos voadores a 300 pés, ou seja, cerca de 91 metros, acima razão. O projeto-piloto foi, portanto, também um teste para determinar se tal baixo o receptor pode detectar aeronaves na altitude mínima exigida. Isso já foi comprovado.

"Não é o primeiro e certamente não o último projeto piloto que tenho e até instalar pessoalmente. Particularmente incomum foi a instalação do receptor próximo ao solo", diz a especialista em hardware da Light:Guard, Heiko Nöldeke. "Estou ainda mais feliz que o sistema seja tão funciona suavemente e detecta objetos voadores de forma confiável."

Normalmente, além do receptor instalado em cada parque eólico, que monitora o iluminação no parque eólico. Como isso ainda não foi legalmente regulamentado pelo BNK, desenvolveu o Light:Guard para o projeto piloto uma unidade virtual de controle de luz.

Esta LCU virtual preparou a dados registrados para relatórios. Isso permitiu entender com que frequência o sistema estava disponível e quanto tempo a flash teoricamente teria pode ser suprimido.

O recebedor Light:Guard foi lançado em 4. Março de 2026. Em 9 de março de 2026, a Light:Guard colocou o sistema em operação, Desde então, tem registrado os sinais dos transponders de objetos voadores nas proximidades do Parques eólicos.

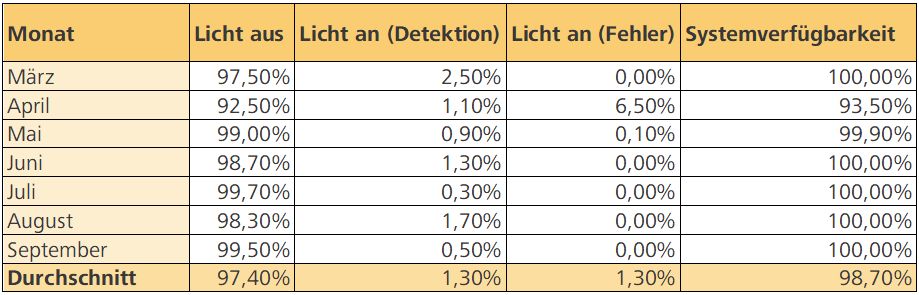

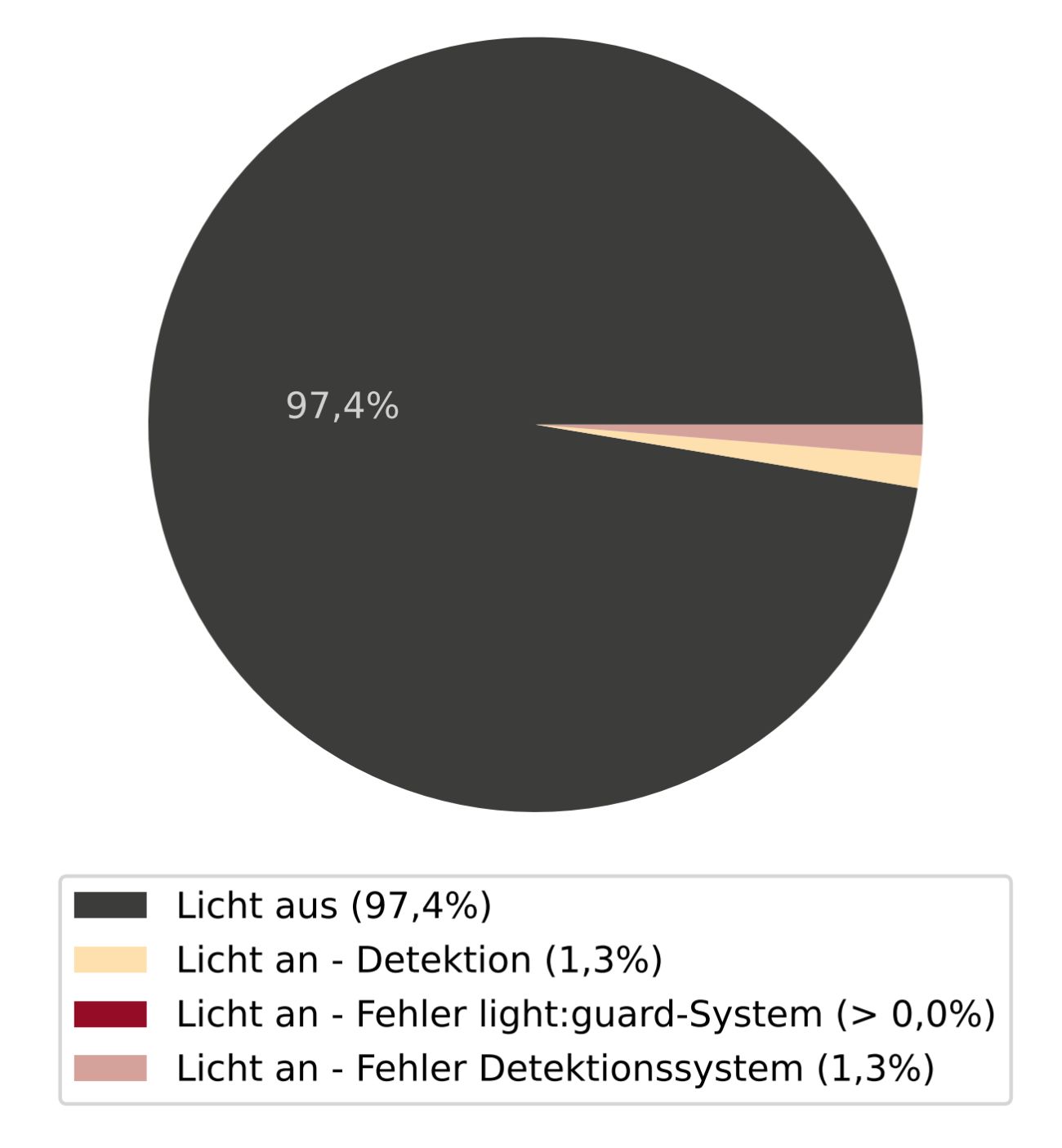

Para a análise, os dados de seis meses de março a setembro de 2026. O sistema light:guard alcançou uma disponibilidade de 98,7%. O tempo teórico de apagamento da luz era de 97,4 % em média. A proporção de luz teórica no tempo e dos erros que ocorreram foram mínimos.

O agente de vendas René Aamand não só legislação na Dinamarca por três anos, mas também o Projeto Sønder Bork: "Com isso Estudo de caso, foi demonstrado que o sistema LIGHT:GUARD também pode ser usado sob esses Condições Especiais: em uma nova regulação ambiente, com uma instalação de receptor incomumente baixa e de acordo com o Requisitos de detecção fornecidos pela Dinamarca. Agora esperamos que o em breve será aprovada uma lei para que as noites também fiquem escuras na Dinamarca ."

O estudo de caso fornece assim um Ponto de dados confiável para a introdução planejada do sistema orientado pela demanda marcação noturna na Dinamarca. Isso também não está longe: o As autoridades dinamarquesas estão trabalhando no projeto final da lei, que entrará em vigor no final do ano. é ser adotada.

Light:Guard está preparado para isso: "Assim que a lei permitir o BNK na Dinamarca, vamos escurecer as turbinas do parque eólico Sønder Bork, junto com outro parque eólico. Esperamos ser o primeiro na Dinamarca," Felix von Hammerstein, Chefe de Desenvolvimento de Negócios da Light:Guard, Tomara.

Os dados completos estão disponíveis online Disponível em: https://light-guard.com/aktuell/fallstudie-bnk-im-windpark-sonder-bork-in-daenemark/.
